站内搜索
您当前的位置:新疆能源(集团)有限责任公司 >> 新闻中心 >> 业务快讯 >> 浏览文章

[图文]新能源研究院承建昌吉国投奇台180万风光氢储一体化项目一期一标段首台风机塔筒吊装顺利开工

作者:未知  来源:不详  发布时间:2023/12/1 21:43:38点击数(0)

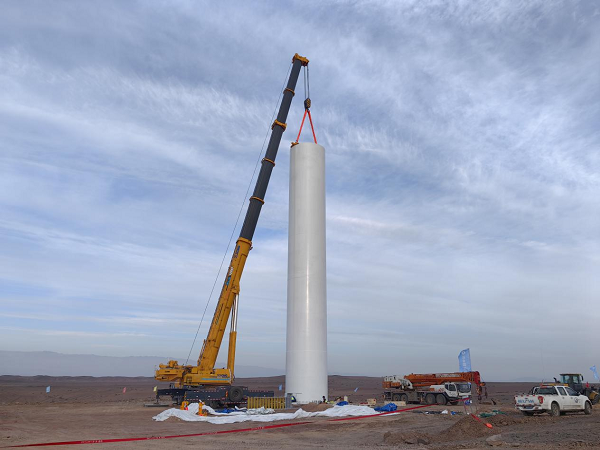

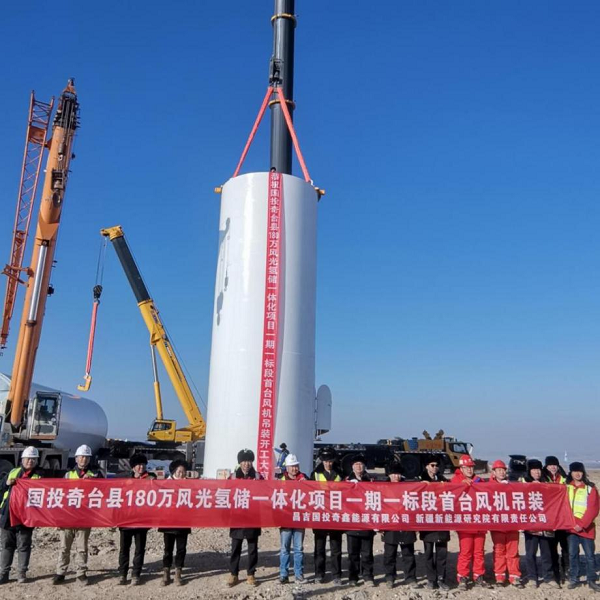

年末将至,新能源研究院锚定全年目标,全力奋战。近日,随着首台风机一、二节塔筒的精准对接,由新能源研究院承建的昌吉国投奇台180万千瓦风光氢储一体化项目一标段10万千瓦风电EPC总承包项目工程首台风机塔筒吊装顺利开工。

该项目位于奇台县五马场乡,项目总装机容量100兆瓦,安装15台单机容量6.7兆瓦风力发电机组,轮毂高度110米,塔筒分5段,单套重量为558.134吨,总工程量为8372.01吨。2024年1月中旬15台风机将全部完成1至2节32.72米的塔筒安装,2024年8月底完成15台风机全部安装工作。该风电场建成后,将进一步增强新能源研究院风电设备安装经验,助力当地构建更加清洁、低碳、安全、高效的能源体系。

新能源研究院高度重视该项目建设,为确保本次风机吊装任务安全高效进行,新能源研究院项目部自首台风机基础浇筑以来,超前策划、精心组织,成立工程建设工作组,多次召开专题会议,研究编制专项吊装施工方案,选派3名技术骨干常驻项目现场,明确分工、压实责任,从“优质、创新、绿色、效益、数字、廉洁”六个维度抓好工程建设;同时,抓牢项目施工全过程安全管理,迎难而上,积极应对风沙、严寒等影响吊装工作的不利因素,坚决克服侥幸心理和麻痹思想,严格落实集团公司安全生产要求,着力打造安全文明工程施工环境,确保项目安全、高效、有序推进。

首台风机塔筒的顺利吊装,极大增强了项目全体人员的信心。今后,新能源研究院将继续团结一致、攻坚克难,抓安全、保质量、抢进度,以高度的责任心和使命感,确保完成项目建设工作,为集团公司高质量发展作出积极贡献。


上一篇: [图文]技能培训强本领 专业赋能促提升——三塘湖公司举办安全生产知识和管理能力考核培训班
下一篇:[图文]冬季施工“不打烊” 队伍建设活力强——新能源研究院昌吉国投奇台20万千瓦风电项目首台风机吊装成功
栏目导航
最新图片
联系我们
  • 前台电话:0991-7531188
  • 办公室传真:0991-7531114
  • 人力资源:0991-7531110
  • 公司地址:乌鲁木齐市经济技术开发区玄武湖路477号新疆能源大厦

敬请关注官方微信

版权所有 新疆能源(集团)有限责任公司 All Rights Reserved. 备案号:新ICP备14002061号
